几乎所有软件交付团队都遇到过这类场景:项目开发过半,客户或者业务方提出调整,描述往往是很小改动,口头沟通后开发直接上手修改。改动之后才发现,这个需求会影响数据库结构、下游接口、报表统计,连锁改动成倍增加工作量,项目延期、测试漏测,上线引发大量 BUG,甚至项目验收受阻。
很多人认为问题根源是客户频繁改需求,实际上核心原因是缺少标准化的变更评估、影响分析、版本兼容机制。
一、需求蔓延最常见的 4 类坑
口头需求无记录:微信、电话口头沟通变更,没有书面需求文档,开发、测试、客户三方理解不一致。开发做完,客户说不是想要的效果,反复返工。
低估改动影响范围:只看表面功能,忽略底层数据结构、下游依赖接口、历史数据迁移、报表、权限模块。看似一行逻辑改动,实际要修改多个模块。
缺少变更评估流程:不评估工作量、风险、工期、成本,直接接入开发,小需求逐步堆积,项目范围持续膨胀,预算和工期完全失控。
缺少旧版本兼容保护:修改接口或者数据表,直接覆盖旧逻辑,老数据、旧接口直接报错,线上老客户业务中断。
二、标准化需求变更管控落地流程

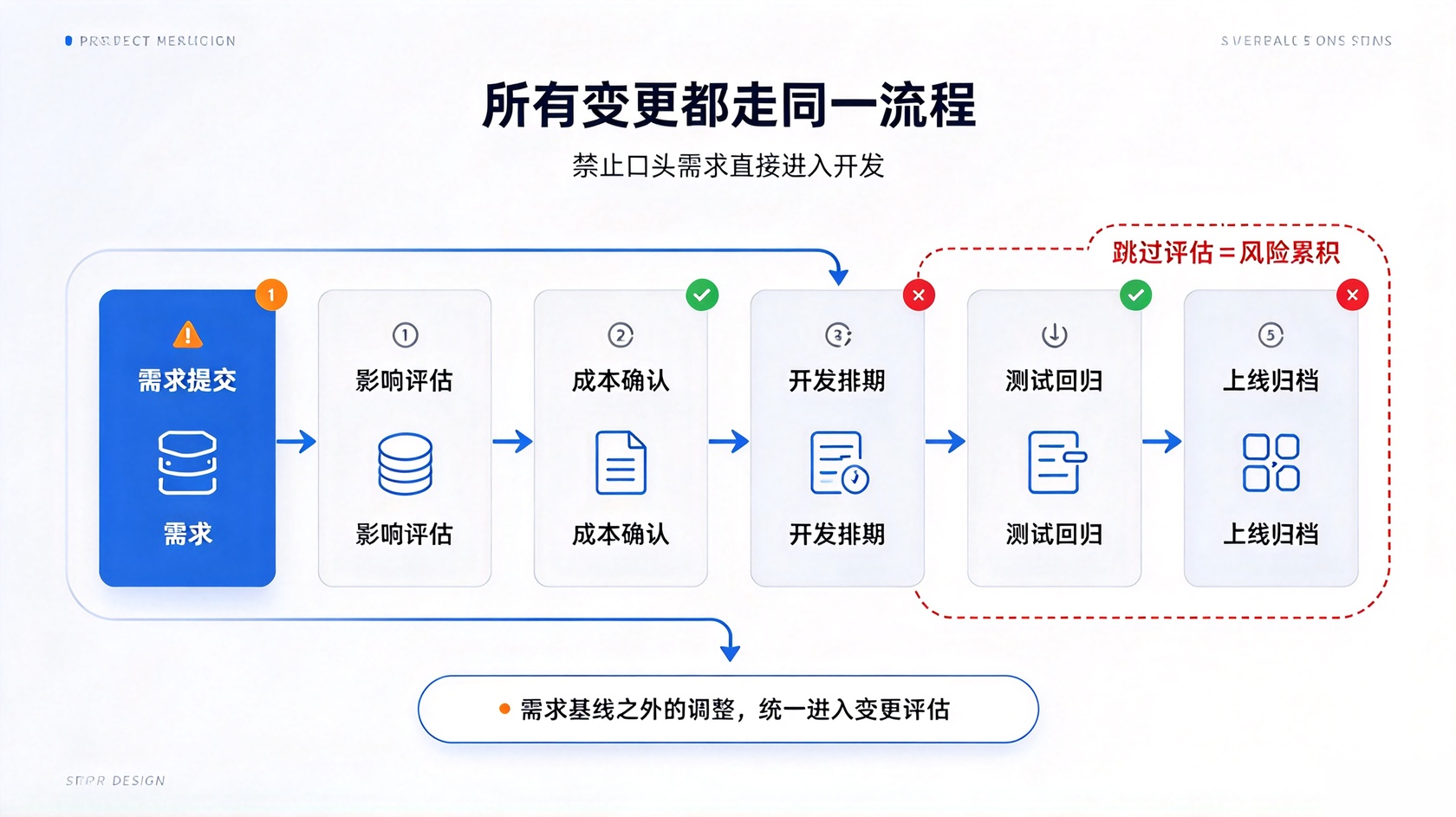

完整变更流程:需求提交 → 影响范围评估 → 工作量与工期成本评估 → 评审确认 → 开发排期 → 测试回归 → 上线归档。
需求提交:所有变更必须提交书面需求单,写明业务背景、预期效果、使用场景,禁止口头需求直接开发。
影响评估:架构与开发一起评估,梳理数据库、接口、下游依赖、权限、报表、历史数据,标记高风险点。
方案确认:评估结果同步客户,确认是否调整工期、预算;高风险变更,需要客户签字确认后启动开发。
开发与回归测试:变更对应的全量关联模块回归测试,不能只测试新增功能。
归档:需求文档、评估报告、测试用例全部归档,作为后续验收依据。

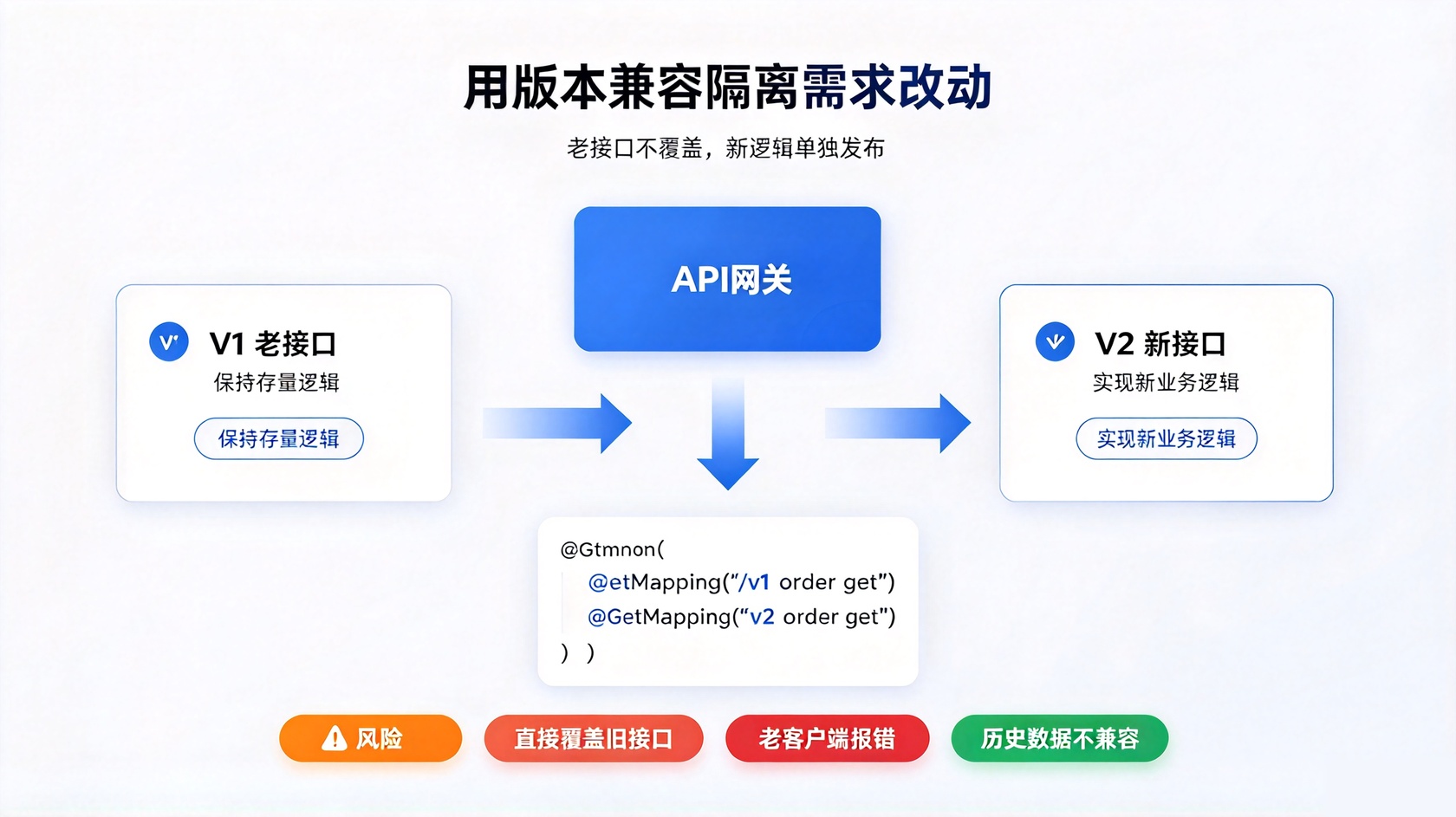

三、实战代码:接口版本兼容,防止需求改动直接破坏老接口

很多需求变更会修改接口入参返回值,直接改代码会导致老客户端报错,采用接口版本化方案隔离新旧逻辑。
@RestController
@RequestMapping("/api")
public class OrderController {
// V1老版本接口,保持原有逻辑,兼容存量客户
@GetMapping("/v1/order/get")
public Result getOrderV1(Long orderId){
return orderService.getOldVersionOrder(orderId);
}
// V2新版本接口,实现本次变更后的新业务逻辑
@GetMapping("/v2/order/get")
public Result getOrderV2(Long orderId, Integer queryType){
return orderService.getNewVersionOrder(orderId,queryType);
}
}核心思路:新增接口版本,老接口保留不动,存量客户端继续调用 v1,新业务使用 v2,避免一次需求改动造成全量线上故障。数据表修改同样需要兼容历史数据,优先使用新增字段,不直接删除原有字段。

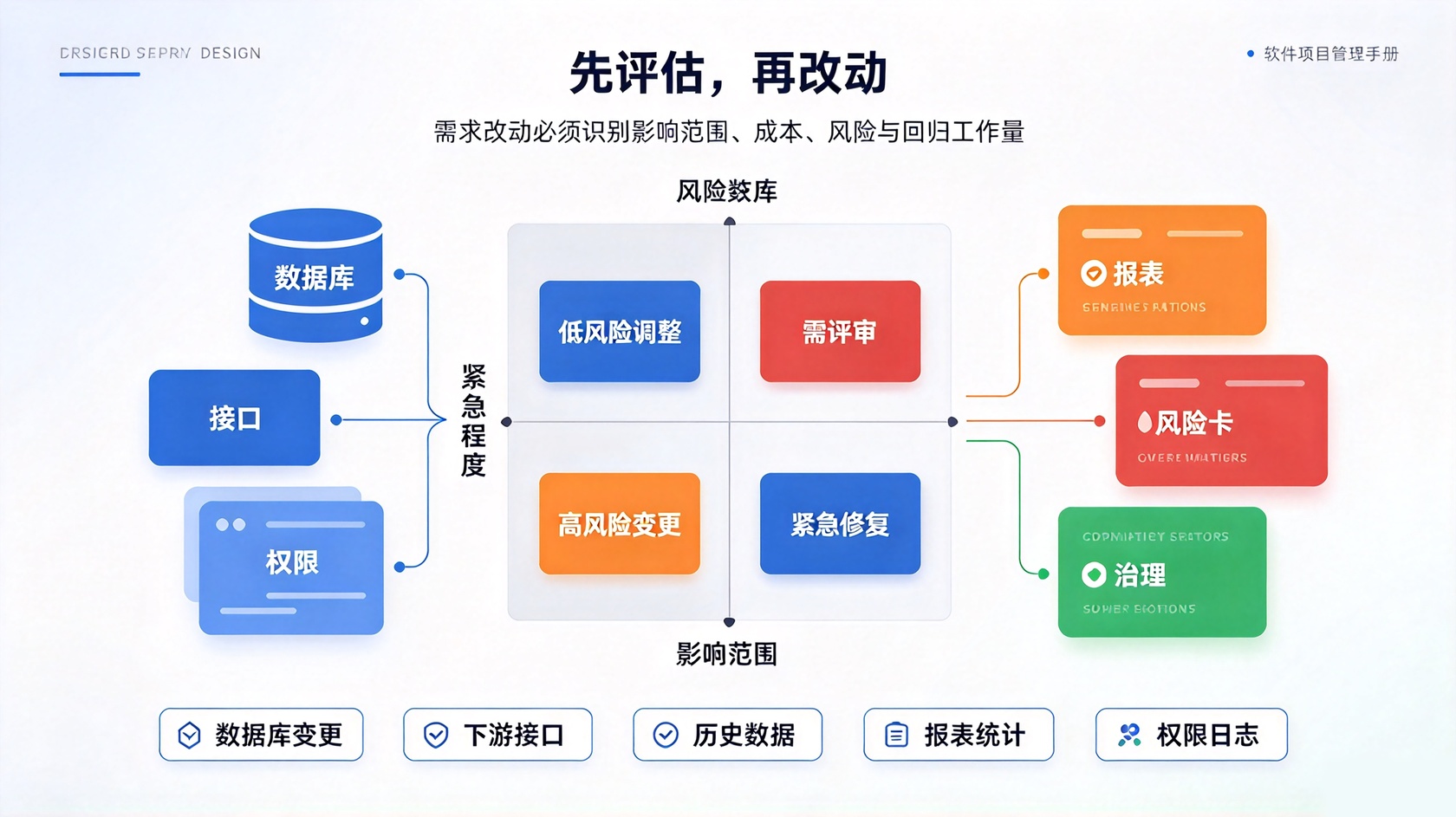

四、需求变更评估清单

是否修改数据库表结构?新增字段还是修改原有字段?
下游哪些系统依赖当前接口?是否需要同步联调?
是否影响历史存量数据,是否需要数据迁移脚本?
权限、日志、报表、消息通知是否需要同步改动?
回归测试工作量,预估上线风险,是否需要灰度发布?
五、团队落地建议
项目启动前期,锁定核心需求基线,基线之外的需求统一走变更流程,区分本期迭代和下期迭代。
区分 “缺陷修复” 和 “新增需求”,BUG 修复不属于需求变更,新业务调整必须走变更评估。
面对客户提出的临时小改动,不要直接承诺,先做影响评估,再给出工期和成本反馈。
技术层面做好接口版本、数据库字段兼容,即使需求发生调整,最大程度降低线上故障风险。
六、总结
软件项目的需求不是不能改,最怕无流程、无评估、无兼容的随意变更。“简单改一点” 往往是项目失控的起点。建立变更评估流程,搭配接口版本兼容、数据兼容方案,既能灵活响应业务调整,又能守住项目工期、预算和线上稳定性。
